Зимнее бетонирование фундамента: можно ли заливать в мороз и какой ценой

Стальной каркас под укрытием готовится к заливке бетона зимой
Подготовка к бетонированию под защитным укрытием в холодный сезонФото: https://www.loc.gov/pictures/item/id0443.photos.220006p / Wikimedia Commons · Public domain

Бетон можно залить зимой, но только если удержать тепло первые 2–3 суток. Разбираем работающие методы, реальное удорожание и случаи, когда выгоднее подождать до весны.

Заливать фундамент в мороз можно только при условии, что температура внутри бетона останется положительной первые 2–3 суток, пока он не наберет 30–50% марочной прочности. Если бетон замерзнет раньше, он необратимо потеряет 30–50% прочности, а переделка обойдется дороже зимнего прогрева. Зимняя заливка добавляет 10–50% к летней смете в зависимости от мороза и метода защиты.

Что мороз делает с бетоном

Прочность бетона растет за счет гидратации — реакции цемента с водой. Пока вода жидкая, кристаллы прорастают в поры и связывают смесь в монолит. При замерзании вода расширяется примерно на 9% и разрывает тонкие капилляры, которые только начали формироваться.

При +5 °C гидратация идет вдвое медленнее, чем при оптимальных +20 °C, при 0 °C практически останавливается, а при –3…–5 °C свободная вода в смеси начинает кристаллизоваться. Самый уязвимый период — первые 24–72 часа, пока не набрана критическая прочность 30–50% от проектной марки. Заморозка в это время уже не компенсируется при оттаивании.

Если бетон класса B25 замерз через 6–10 часов после укладки, на 28-е сутки он показывает 50–70% проектной прочности. Повторные циклы замерзания-оттаивания расширяют микротрещины и открывают новые капилляры для воды. Снаружи такой фундамент выглядит нормально, но через два-три сезона начинает крошиться в зонах контакта с грунтовой влагой и трескаться при пучении грунта.

Чем держать тепло: три способа и их границы

Сравнение методов зимнего бетонирования

Границы указаны без комбинации с другими методами

МетодРабочий диапазонГлавное ограничение
Противоморозные добавкидо –10…–15 °CНе страхуют при резких перепадах без укрытия; при сильных морозах не дают набрать критическую прочность
Электропрогрев (ПНСВ, термоматы)до –25 °C и нижеНужно электричество и постоянный контроль: перегрев выше 60–70 °C так же опасен, как мороз
Утепление опалубкидо –5…–7 °CРаботает для массивных конструкций; при морозе ниже –10 °C лишь на несколько часов замедляет остывание

Противоморозные добавки снижают температуру замерзания воды и ускоряют твердение при низких плюсовых и умеренных минусовых температурах. Нитрит натрия работает до –15 °C и замедляет коррозию арматуры, формиат натрия — до –10 °C и меньше влияет на подвижность, поташ допускает до –25 °C только в комбинации с прогревом и резко сокращает время укладки. Добавки не заменяют укрытие: если через двое суток после заливки ударит –20 °C, вода в капиллярах все равно кристаллизуется.

Активный прогрев применяют ниже –10 °C или при большом объеме заливки. Провод ПНСВ закладывают в опалубку до бетонирования и подключают через понижающий трансформатор, термоматы раскладывают по поверхности плиты, тепловые пушки работают только под укрытием. Пассивное утепление пенополистиролом, минватой или опилками по пленке держит тепло гидратации 2–3 суток при –5 °C для ленты сечением 400х600 мм, но при –15 °C лишь отодвигает остывание на несколько часов.

Сколько стоит зимняя заливка

Удорожание зимнего бетонирования по статьям

Проценты указаны сверх летней сметы и суммируются при комбинации методов

Статья расходовУдорожаниеПримечание
Противоморозные добавки5–10%В каждый куб бетона, расход зависит от температуры
Электропрогрев15–25%Электроэнергия и аренда трансформатора
Укрытие и тепловые пушки10–15%Расход топлива и электричества растет с морозом
Ускоренная логистика и бригада5–10%Быстрая укладка до остывания смеси
Контроль температуры и простои5–8%Датчики, журнал, остановки при похолодании

При температурах ниже минус 15 °C методы приходится комбинировать, и суммарная наценка легко уходит за 30%, а с электропрогревом подбирается к 50%. Прямые расходы считаются заранее, косвенные — нет, и именно они чаще превращают умеренное удорожание в ощутимый удар по бюджету.

Зимой смесь нужно уложить быстрее, пока она не остыла, поэтому нужны большая бригада или автобетононасос вместо ручной подачи. Доставка в короткий световой день дороже из-за простоев миксера в пробках и на нерасчищенных подъездах.

Резкое похолодание на 10–15 градусов ниже прогноза заставляет останавливать работы или срочно менять метод прогрева, а аренда опалубки и оборудования продолжает начисляться. Два-три вынужденных простоя добавляют 5–8% к смете. Если бетон подмерз до набора 50% прочности, участок может потребовать демонтажа и повторной заливки — это уже стоимость фрагмента, умноженная на два.

Ошибки, которые губят фундамент зимой

Ледяная корка на свежей заливке, глухой звук при простукивании и крошение верхнего слоя ногтем означают замерзание до начала схватывания. Причина обычно одна — укрытие уложили с опозданием или не обеспечили прогрев в первые 6–8 часов. Шелушение и отслоение верхних 5–15 мм после распалубки — след замерзшей у поверхности воды затворения.

Отложенные дефекты выходят весной, когда грунт оттаивает. Недобор 30–40% марочной прочности дает горизонтальные трещины по линии промерзания, скрытое расслоение массива микротрещинами от ледяных линз и потерю водонепроницаемости с капиллярным подъемом влаги в стены. К этому времени сверху уже может стоять обвязка, поэтому переделка с демонтажом обходится в полтора-два раза дороже первоначальной заливки.

Когда отложить до весны и что делать зимой

Зимняя заливка — компромисс между сроками и бюджетом. Частичные меры вроде добавок без укрытия или укрытия без контроля температуры дают частичный результат, а для фундамента это означает проблему через два-три сезона. Особенно опасно сочетание пучинистого грунта и отсутствия электричества для прогрева.

  • Температура устойчиво ниже −15 °C и в ближайшие две недели не обещают оттепели
  • На участке нет электричества или мощности генератора не хватает для прогрева
  • Бюджет не предусматривает удорожания на 30–50% сверх летней сметы
  • Грунт сильнопучинистый — глина или суглинок с высоким уровнем вод, а дренаж не выполнен
  • Нет возможности контролировать температуру бетона первые 5–7 суток после заливки

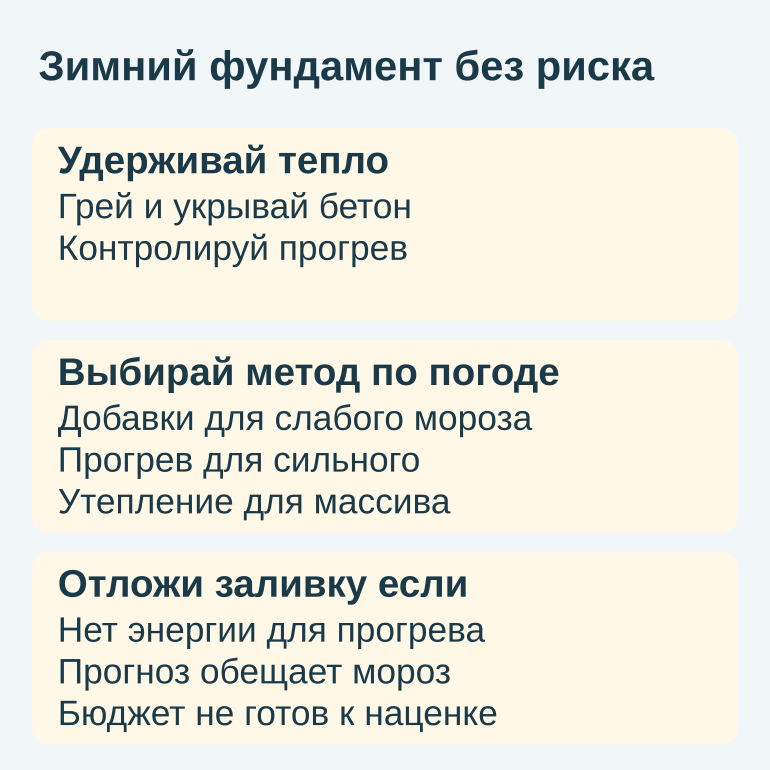

Памятка по зимнему бетонированию: удержание тепла, выбор метода и условия переноса

Совпадение двух-трех пунктов из списка — повод ждать весны: фундамент с дефектом обойдется дороже любого простоя. Зиму полезно потратить на дренаж и ливневую канализацию, завоз песка, щебня и арматуры по зимним дорогам, сборку опалубки, разметку осей и прокладку гильз под воду, канализацию и кабель. Если грунт промерз неглубоко, удобно копать траншеи и класть трубы, например ПНД диаметром 110 мм, ниже глубины промерзания.
