Технология кирпичной кладки в частном доме: этапы и контроль качества

Фрагмент сплошной кирпичной стены с равномерными рядами и светлыми швами
Пример сплошной кирпичной кладки с ровными рядамиФото: Vlad Chețan / Pexels

Технология кирпичной кладки по шагам: от разметки фундамента до перемычек — с конкретными допусками и подсказками, что проверять при приёмке.

Качество кирпичной кладки решает ровное основание, точные углы и стабильные швы. Если верх фундамента выровнен в пределах 10–15 мм, уложена отсечная гидроизоляция в два слоя, а углы выведены по порядовке и шнуру-причалке — стена будет ровной и несущей. Дальше проверяйте перевязку швов, толщину швов 10–12 мм по горизонтали и 8–10 мм по вертикали, армирование в узлах и опирание перемычек от 120 мм.

Подготовка основания: что проверить до первого ряда

Перепад фундамента по горизонту тянется вверх через все ряды. Отклонение всего в сантиметр-полтора уже приходится компенсировать толщиной швов, поэтому подготовку стоит проверить лично до начала кладки.

Для проверки достаточно рулетки, пузырькового или лазерного уровня и шнурки. Смотрите горизонт, гидроизоляцию, диагонали коробки и чистоту бетона.

Допуски на основании перед кладкой

Ориентиры для самостоятельной проверки фундамента перед кладкой

ПараметрЧем проверитьДопуск
Горизонт верха фундаментаЛазерный или гидроуровеньНе более 10–15 мм по периметру
ГидроизоляцияВизуально, рулетка2 слоя, с нахлёстом и выпуском за грань
Разница диагоналей коробкиРулеткаНе более 10–15 мм
Перпендикулярность угловУгольник или правило 3–4–590° без видимых отклонений
Чистота основанияВизуальноБез пыли, масла, наледи

Гидроизоляция и горизонт фундамента

По верху фундамента укладывают отсечную гидроизоляцию, чтобы влага из бетона не поднималась в кирпич. Обычно это два слоя рулонного материала на битумной основе с нахлёстом полотнищ и небольшим выпуском за грань стены.

Горизонт проверяют по периметру в нескольких точках. Допуск — до 10–15 мм на длину стены. Больший перепад выравнивают раствором до кладки, а не в первых рядах. Поверхность бетона должна быть чистой, без пыли, масла и наледи.

Вынос осей и разметка проёмов

Оси стен переносят на фундамент по обноске — стойкам с натянутыми шнурами по наружным и внутренним граням. Прямоугольность коробки проверяют разницей диагоналей, допуск — не более 10–15 мм, и дополнительно угольником или правилом 3–4–5.

Положение оконных и дверных проёмов размечают на цоколе до начала кладки. Так видны границы простенков и места опирания перемычек, и снижается риск узкого простенка или нарушенной перевязки у проёма.

Углы и порядовка — как задаётся геометрия дома

Геометрию задают углы, а не середина стены. Бригада сначала выкладывает угловые маяки на несколько рядов выше, затем ведёт прямые участки между ними. Если углы поставлены косо или на разной высоте, стена пойдёт винтом.

Угловые маяки и порядовка

Угловой маяк — первые ряды на каждом углу, выложенные по уровню и отвесу. К нему крепят порядовку — вертикальную рейку с насечками по верху каждого ряда со швом. По насечкам ведут все ряды на одной высоте.

  • Порядовка стоит вертикально, отклонение по высоте этажа — не более 10 мм
  • Угол — 90°, разница диагоналей дома в пределах 10–15 мм
  • Насечки на всех углах на одной высоте, проверяется гидроуровнем или нивелиром
  • В углу есть перевязка: вертикальные швы соседних рядов смещены минимум на четверть кирпича

Верста, забутка и шнур-причалка

Между готовыми углами натягивают шнур-причалку, по нему выравнивают верх каждого ряда. Кирпичи вдоль шнура с наружной и внутренней стороны — верста, видимая часть кладки. Между верстами укладывают забутку — рядовые кирпичи внутри стены, тоже с перевязкой и на полном растворе.

При качественной работе причалка натянута без провиса, кирпичи версты идут по шнуру с небольшим равномерным зазором, швы одинаковые: по горизонтали 10–12 мм, по вертикали 8–10 мм. Если зазор заметно гуляет и ряд идёт волной, при штукатурке потребуется лишний слой раствора.

Перевязка швов и толщина шва

Перевязка — смещение вертикальных швов между соседними рядами. При совпадении швов стена работает как набор столбиков, нагрузка идёт по линии шва и прочность падает. Это несущий приём, который легко проверить визуально.

Однорядная и многорядная перевязка

Для несущих стен частного дома по умолчанию используют однорядную (цепную) перевязку: тычковые и ложковые ряды чередуются через ряд. Многорядная — с редким тычковым рядом — быстрее, но требует ровного кирпича и аккуратности.

Минимальное смещение вертикального шва между соседними рядами — около четверти кирпича. Участки, где швы совпадают по вертикали на два-три ряда подряд, — брак, особенно у углов, проёмов и под опорами перемычек.

  • Смещение вертикальных швов минимум на четверть кирпича
  • Тычковые ряды идут по схеме без пропусков
  • Нет сплошных вертикальных линий швов на 2–3 ряда
  • У углов и под перемычками перевязка без сквозных швов

Толщина шва и заполнение раствором

Норма — горизонтальный шов 10–12 мм, вертикальный 8–10 мм. Допустимо отклонение в пару миллиметров, но в среднем толщина должна быть стабильной. Заметно разная толщина шва означает, что порядовка не выдерживается.

Вертикальные швы должны быть заполнены раствором по всей высоте, без пустот и продувов. Снаружи шов подрезают заподлицо или расшивают. Пустоты в зимней кладке промерзают и дают мостики холода.

Армирование и температурные швы

Сетка в швах работает на растяжение там, где кладка слабее, а температурные швы дают длинной стене возможность двигаться при сезонных перепадах без трещин. Оба узла важно согласовать до подъёма рядов.

Где обычно армируют кладку

Типовые узлы армирования в частном доме

УчастокШаг армированияЗачем
Углы наружных и внутренних стенКаждые 3–5 рядовСвязать примыкание, погасить растяжение
Ряд под оконным проёмом1–2 ряда под подоконникомРаспределить нагрузку, предотвратить трещины снизу
Ряд над проёмом1–2 ряда над перемычкойРазгрузить перемычку
Опорные ряды под перекрытие2–3 верхних рядаРаспределить нагрузку от плит и балок
Длинные простенкиКаждые 3–5 рядовУсилить узкие участки

Сетка в горизонтальных швах

Сетку закладывают в зонах концентрации напряжений: углы, ряды под и над проёмами, опорные ряды под перекрытие. Применяют готовые кладочные сетки или базальтовые аналоги.

Сетка должна полностью утапливаться в растворе и не выходить на фасад, иначе появится коррозия. Соседние карты укладывают с перехлёстом. Отсутствие сетки в углах и над проёмами — повод остановить работы.

Температурно-усадочные швы в длинных стенах

Кирпич и раствор по-разному реагируют на нагрев и усадку, поэтому в протяжённых стенах делают вертикальные температурно-усадочные швы. Шаг и место шва определяет проект, уточните их у проектировщика до начала кладки.

Шов заполняют упругим материалом, например минватой с герметиком или уплотнительным шнуром, а не замоноличивают раствором. Если шва нет на длинной стене, позже появятся вертикальные трещины от углов проёмов.

Перемычки над проёмами: виды и контроль

Перемычка держит кладку над окном или дверью. Ошибка в сечении, опирании или сроке нагружения даёт трещины над проёмом уже в первый сезон.

  • Рядовая перемычка с арматурой в швах — для узких проёмов, заливается по временной опалубке
  • Сборная железобетонная балка — универсальное решение для окон и дверей
  • Металлический уголок или швеллер — когда нужно тонкое опирание под облицовку
  • Клинчатая или арочная — чаще декоративный вариант

Минимальное опирание на простенок определяет проект, для рядовых перемычек требуется достаточный заход на стену, для балок над широкими проёмами — увеличенный. Малый заход в несколько сантиметров недостаточен и даёт просадку угла проёма.

Рядовую перемычку нельзя освобождать от опалубки до набора прочности раствором, срок уточняйте по проекту и инструкции производителя смеси. Торцы балки должны заходить на простенок симметрично, шов под перемычкой — плотный, без пустот.

Признаки брака над проёмом

  • Заход балки на стену меньше 120 мм
  • Отсутствие опалубки под свежей рядовой перемычкой при продолжении кладки выше
  • Диагональные трещины над углами проёма
  • Несимметричное опирание с заметно разной глубиной с двух сторон
  • Пустоты и непроливы раствора в шве под перемычкой

Приёмка кладки: что измерить и когда остановить работы

Проверять удобнее поэтапно: после первого ряда, на уровне подоконников, после перемычек и под перекрытием. Так отклонения можно исправить, пока стена не ушла вверх. Достаточно двухметрового правила, уровня и рулетки.

  • Вертикаль стены — отклонение не более 10 мм на этаж
  • Горизонт ряда — до 15 мм на 10 м длины
  • Толщина шва: горизонталь 10–12 мм, вертикаль 8–10 мм, без резких перепадов
  • Перевязка: смещение вертикальных швов минимум на четверть кирпича
  • Опирание перемычек — не менее 120 мм с каждой стороны
  • Швы на лицевой стороне заполнены равномерно, без пустот и наплывов

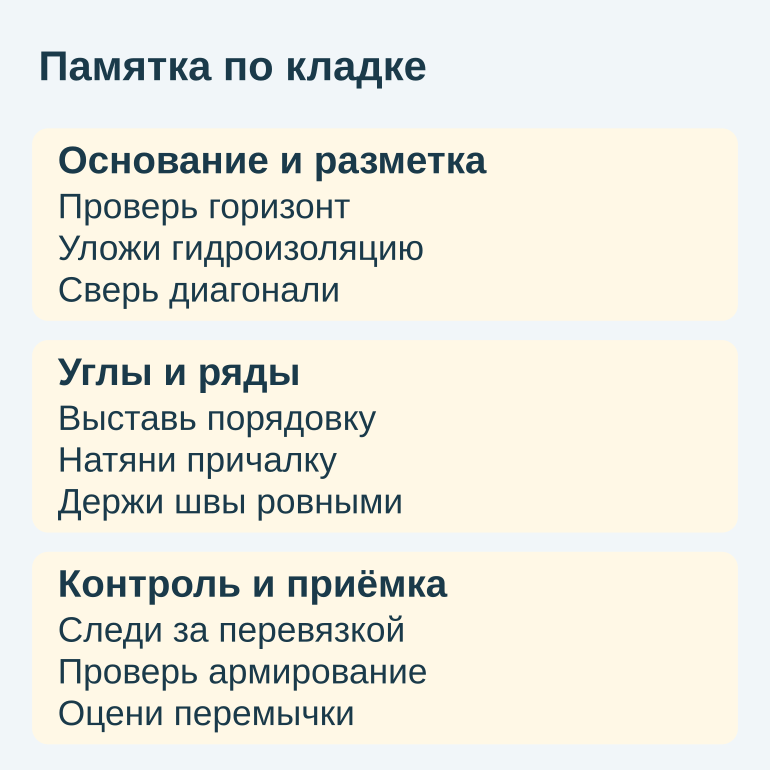

Памятка из трёх блоков: основание и разметка, углы и ряды, контроль и приёмка
