С чего начать строительство дома: порядок шагов от участка до проекта
Разбираем, в каком порядке двигаться от покупки участка к проекту: проверка земли, техусловия, геология и уведомление в администрацию — чтобы не переплатить из-за ошибок на старте.

Начинайте строительство строго по порядку: участок, техусловия на коммуникации, геология, проект, уведомление о строительстве. Главное условие — не заказывать проект и не выбирать фундамент, пока не подтверждены категория земли, точки подключения и грунты, иначе чертежи и смету придется переделывать.

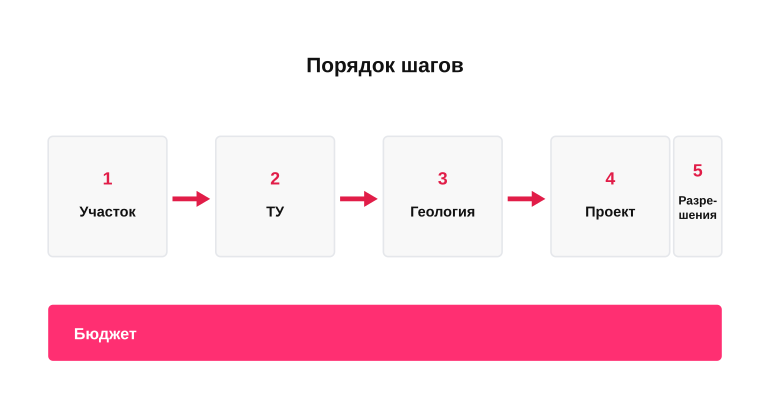

Почему порядок важнее скорости
Ошибки в начале стоят дороже всего. Неподходящая категория земли, отсутствие техусловий или фундамент без данных о грунте приводят к дорогим переделкам, тогда как ошибку в отделке исправить заметно дешевле.
Подготовка занимает несколько месяцев, и это страховка, а не потеря времени. Перестановка шагов дает типовые последствия: проект под чужой грунт, дом вне разрешенного пятна застройки и планировка без учета вводов коммуникаций.
- проект, не подходящий под реальный грунт и уровень вод
- дом, который нельзя законно разместить на этой земле
- перенос котельной, щита и санузлов после получения ТУ
- фундамент без данных геологии с риском трещин и подтопления
- срыв сроков из-за отсутствия ТУ или отказа по уведомлению
Как вести бюджет, чтобы не остановиться на середине
Считайте бюджет сквозной линией, которая обновляется после каждого шага. После проверки участка понятны траты на оформление и подъезд, после ТУ — реальная стоимость подключений, после геологии — порядок цены фундамента, после проекта — развернутая смета.
Такой пересчет оставляет место для спокойных решений до стройки: уменьшить площадь, отложить гараж, упростить отделку. Заложите резерв на непредвиденные расходы и не считайте смету окончательной до готовности рабочего проекта.

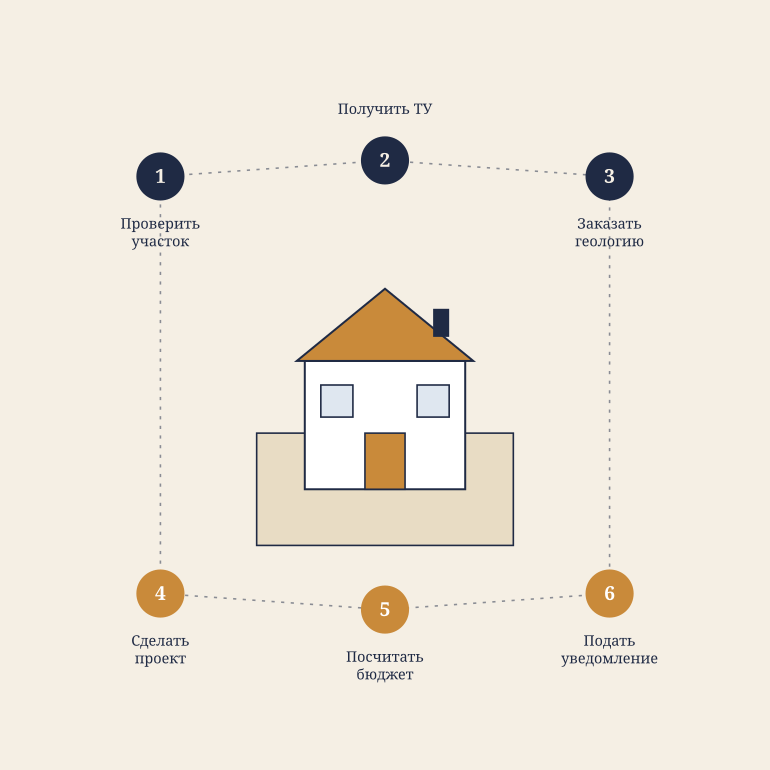

Шаг 1. Проверьте участок до любых трат
Сначала убедитесь, что на земле можно строить жилой дом нужного размера и в нужном месте. Даже если участок уже куплен, проверка показывает ограничения по пятну застройки, заезду техники и охранным зонам.
Что проверить в участке до старта стройки
| Что проверяем | Где смотреть | Красный флаг |
|---|---|---|
| Категория земли и ВРИ | выписка ЕГРН, публичная кадастровая карта Росреестра | земля без ВРИ под жилой дом |
| Обременения | выписка ЕГРН, раздел об ограничениях | сервитут, арест, залог |
| Охранные зоны | кадастровая карта, данные сетевых организаций | ЛЭП, газопровод, водоохранная зона на участке |
| Рельеф и уклон | осмотр, топосъемка | сильный перепад, низина для стока воды |
| Грунтовые воды | осмотр весной, опрос соседей | стоячая вода, камыш, подтеки в канавах |
| Подъезд | осмотр, СНТ, соседи | узкий проезд, низкие провода, слабый мостик |
Категория земли и ВРИ: можно ли строить дом
Для жилого дома подходят земли населенных пунктов с ВРИ для ИЖС или для ЛПХ в границах поселения. На землях с ВРИ для садоводства в СНТ можно строить садовый или жилой дом, но с нюансами по регистрации и подключению.
Ориентируйтесь на выписку ЕГРН и публичную кадастровую карту, а не на слова продавца. Если формулировка ВРИ непривычна, покажите выписку юристу по земле до сделки.
Рельеф, вода и подъезд техники
Сильный уклон, низина, близкие грунтовые воды, торф или насыпной грунт не запрещают стройку, но заметно удорожают фундамент и дренаж. Базовые признаки видны при осмотре: вода в колеях весной, влаголюбивые растения, подтеки в канаве.
Заранее проверьте, как зайдет техника: ширину проезда, высоту проводов, мостик через канаву, режим шлагбаума в СНТ. Узкий въезд или сложную логистику обсудите с будущим подрядчиком до заказа бетона.
Шаг 2. Получите техусловия на коммуникации
Технические условия — документы от сетевых организаций с параметрами и точкой подключения. Без них проект остается догадкой: непонятно, где ввод электричества, хватит ли давления воды, нужен ли септик.
Запрашивайте ТУ после проверки участка, но до начала проектирования. Иначе придется переносить вводы, пересчитывать нагрузки и менять место котельной и санузлов.
Основные ТУ для частного дома
| Ресурс | Куда обращаться | Что влияет на проект |
|---|---|---|
| Электричество | местная сетевая организация | точка ввода, место щита, выделенная мощность |
| Газ | региональная газораспределительная компания | расположение котельной, тип котла, сроки |
| Вода | местный водоканал или собственная скважина с паспортом | место ввода, санитарная зона скважины |
| Канализация | водоканал при центральной сети или проект септика | место септика, отступы от дома, скважины и границ |
Какие ТУ запрашивать и в каком порядке
Базовый набор — электричество, газ, вода и канализация. Удобно начать с электричества: ответ сразу дает точку ввода и понимание, где размещать щит.
Параллельно выясните про газ, потому что его подключение обычно самое долгое и дорогое. От него зависит, закладывать ли котельную под газовый котел или сразу планировать альтернативу, например электрокотел.
Как ТУ меняют посадку дома
В ТУ указана конкретная точка: опора на границе, труба вдоль стороны участка, колодец водопровода. От нее считается длина кабеля и труб, а значит и стоимость прокладки.
ТУ диктуют и планировку: котельная под газ ставится у наружной стены с нужной стороны, щит — рядом с вводом электричества, септик — на нормативном удалении от дома, скважины и соседей. Архитектору сначала показывают ТУ и схему участка, потом расставляют помещения.

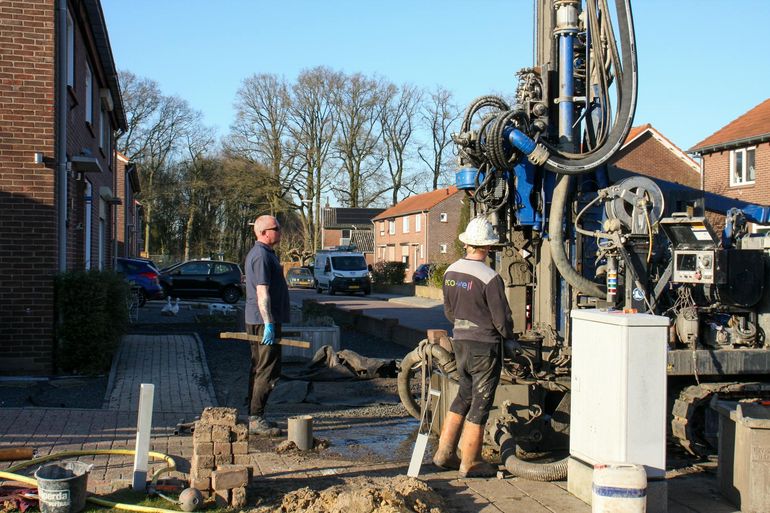

Шаг 3. Сделайте геологию до проекта
Отчет по грунтам показывает, какой фундамент выдержит дом и сколько он будет стоить. Без этих данных проектировщик вынужден либо перезакладывать запас, либо угадывать.
Правильный порядок — сначала изыскания, потом конструктивные решения. Заказывайте их у профильной компании с допуском СРО, где есть лаборатория и инженер-геолог, который подписывает отчет.
Что входит в отчет
Для частного дома бурят скважины по углам пятна застройки, отбирают пробы грунта и воды и испытывают их в лаборатории. Глубину и число скважин определяют под размер и расположение будущего дома.
В отчете должны быть послойное описание грунтов, несущая способность, уровень грунтовых вод с сезонными колебаниями, глубина промерзания и рекомендации по типу и глубине заложения фундамента. Попросите инженера объяснить простыми словами, где плотные слои и почему рекомендован конкретный тип фундамента.
- свойства грунтов по слоям
- уровень грунтовых вод и его колебания
- глубина сезонного промерзания
- рекомендации по типу фундамента
- оценка пучинистости и просадочности
Шаг 4. Доведите проект до рабочей документации
Проект — это несколько стадий с разным назначением. По эскизу обсуждают идею и планировки, но строить по нему нельзя: в нем нет узлов, расчетов и инженерии.
Логика такая: сначала фиксируем, как дом выглядит и работает внутри, затем закрепляем архитектурные решения, потом доводим комплект до уровня, по которому строители работают без догадок. Пропуск стадии оборачивается импровизациями на площадке и перерасходом.
Стадии проекта дома
| Стадия | Что входит | Для чего используется |
|---|---|---|
| Эскизный проект | планировки, фасады, посадка на участке, габариты | обсуждение идеи дома |
| Архитектурный раздел | размеры, отметки, проемы, разрезы | фиксация решений, подача уведомления |
| Рабочий проект | архитектура, конструкции, инженерия, спецификации | стройка, смета, закупка материалов |
На выходе у заказчика должен остаться комплект альбомов, а не только картинки. Минимум — архитектурный и конструктивный разделы по данным геологии плюс инженерные части под полученные ТУ и спецификации материалов для сравнения смет подрядчиков.
Перед оплатой финальной стадии проверьте, что разделы согласованы между собой. Если решение в чертежах непонятно сейчас, на площадке оно превратится в спор с прорабом, поэтому просите проектировщика объяснять решения простыми словами.
- альбом архитектурных решений с планами и разрезами
- альбом конструктивных решений с расчетами под данные геологии
- разделы отопления, вентиляции, воды, канализации и электрики под ТУ
- спецификации материалов и оборудования
- узлы ключевых конструкций и пояснительная записка
Шаг 5. Согласуйте строительство и готовьтесь к технике
К этому шагу у вас уже есть проверенный участок, техусловия, отчет о геологии и проект с понятным бюджетом. Остается согласовать факт строительства с местной властью и подготовить участок к заезду техники.
Не начинайте земляные работы до ответа администрации. Ожидание занимает меньше времени, чем споры о законности уже выполненных работ и проблемы при регистрации дома.
Уведомление о начале строительства
Для индивидуального жилого дома действует уведомительный порядок: в администрацию подают уведомление с параметрами дома и схемой расположения на участке. Администрация проверяет соответствие правилам землепользования и застройки и направляет ответное уведомление.
Подать документы можно через МФЦ, Госуслуги или напрямую в администрацию, требования в регионах различаются и меняются. Перед подачей уточните актуальную форму и покажите заполненное уведомление проектировщику или юристу, ошибки в высоте, отступах и площади — частая причина отказа.
- заполненное уведомление о планируемом строительстве
- правоустанавливающие документы на участок и выписка ЕГРН
- схема расположения дома с отступами от границ
- описание внешнего облика, если участок в зоне с особыми требованиями
Что собрать перед заездом техники
Соберите в одну папку ключевые документы и договоры. Это снижает риск споров с подрядчиком и упрощает регистрацию дома и подключение по полученным ТУ.
Проверьте бытовую часть: подъезд для техники, временное электроснабжение, место под мусор и точку подвоза воды. Эти мелочи редко попадают в проект, но без них стройка буксует в первые недели.
- положительное уведомление о соответствии от администрации
- технические условия на электричество, воду и газ
- отчет по инженерно-геологическим изысканиям
- рабочий проект с архитектурой, конструкциями и инженерией
- договор с подрядчиком и согласованная смета с резервом
- акт выноса границ участка от кадастрового инженера
