Порядок этапов строительства частного дома: от котлована до сдачи под ключ

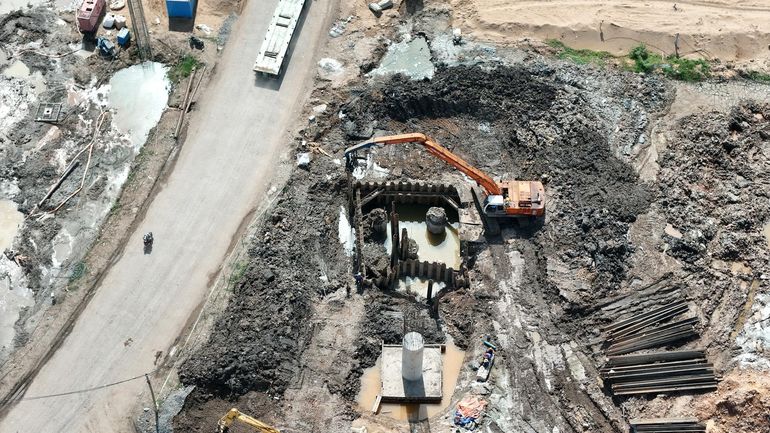

Экскаватор готовит котлован под частный дом в жилом районе
Стройка частного дома начинается с земляных работ — именно с этого шага выстраивается вся цепочка этаповФото: Owen.outdoors / Pexels

Разбираем последовательность работ при строительстве дома — от геологии и фундамента до кровли, инженерии и отделки, и показываем, что ломается при нарушении порядка.

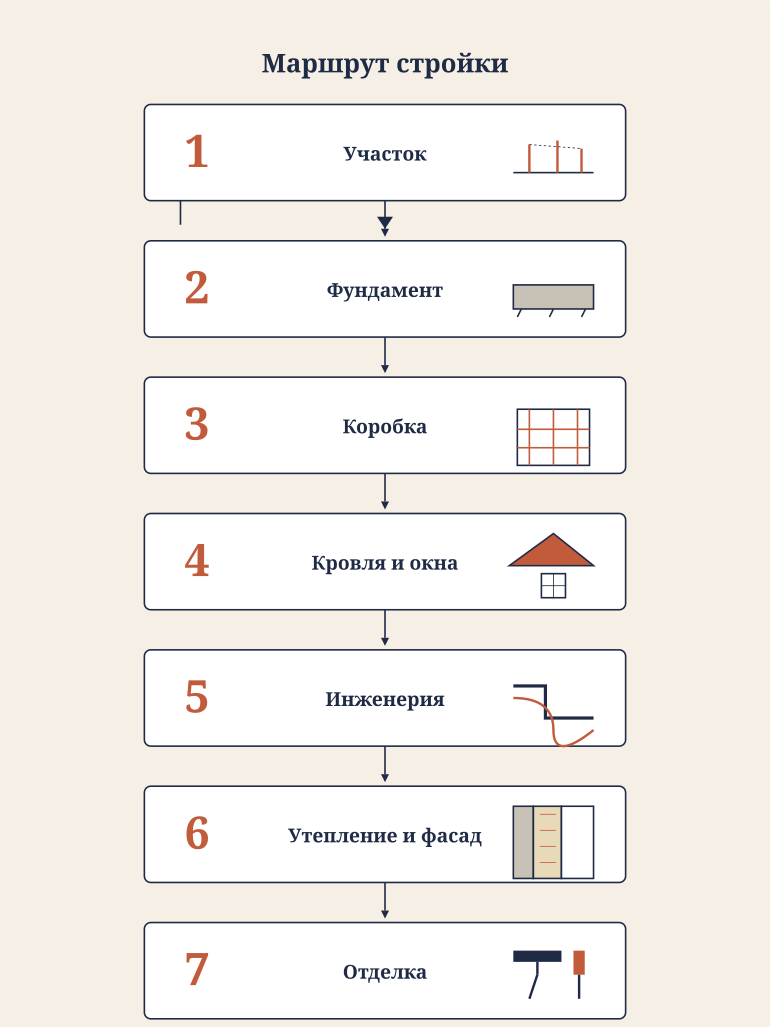

Стройте строго по цепочке: геология и проект фундамента → котлован → фундамент → стены и перекрытия → кровля и окна → инженерия → утепление и отделка. Главное условие — следующий этап начинайте только после готовности предыдущего основания.

Как этапы зависят друг от друга

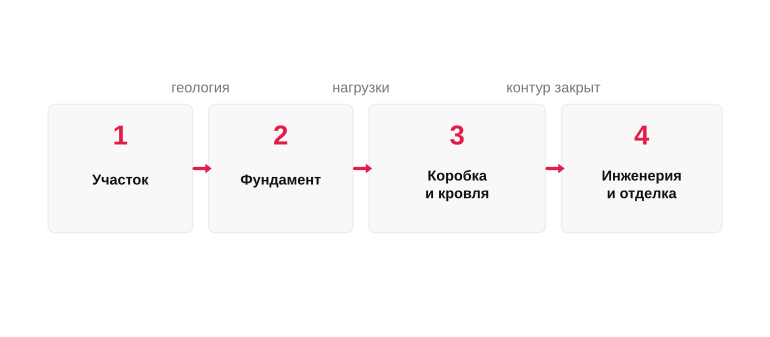

Дом — это не набор отдельных работ, а последовательность, где каждый шаг опирается на предыдущий. Геология определяет тип фундамента, фундамент задает геометрию коробки, коробка диктует узлы кровли и проемы, закрытый контур создает условия для инженерии и отделки.

  • Геология → выбор фундамента
  • Фундамент → геометрия коробки
  • Коробка → узлы кровли и проемы
  • Кровля и окна → ввод инженерии
  • Инженерия → стяжка и отделка

Ошибки порядка обходятся дороже ошибок в выборе материала, потому что вскрываются позже и тянут соседние этапы. Фундамент без геологии дает неравномерную осадку и трещины по уже оштукатуренным стенам, окна до кровли ловят воду, а стяжка до инженерии вскрывается ради забытых труб.

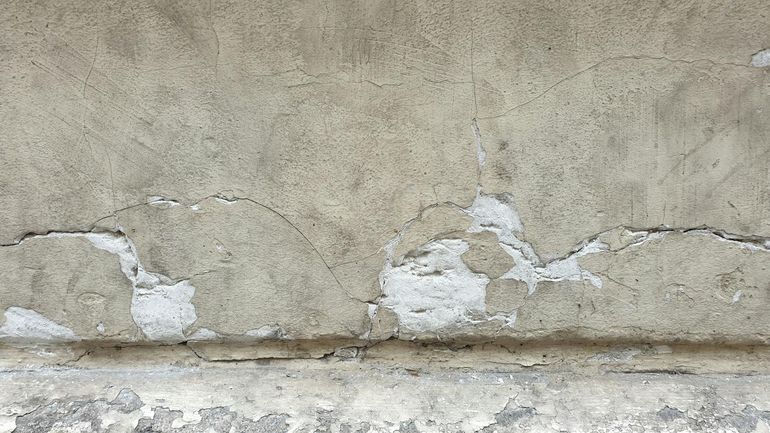

  • Фундамент без геологии — осадка и трещины
  • Окна до кровли — намокание проемов и перекрытий
  • Стяжка до инженерии — вскрытие пола ради труб
  • Фасад до электрики — штробы по готовому утеплению
  • Отделка до пусконаладки — грязь и повторная покраска

Что сделать до котлована

До первого ковша нужны изыскания, проект фундамента под конкретный грунт и разметка осей. Геология показывает тип грунта, уровень грунтовых вод и глубину промерзания, геодезия привязывает дом к рельефу и границам. Параллельно готовят подъезд для техники, временное электричество, место под отвал грунта и склад.

  • Инженерно-геологические изыскания: скважины и пробы грунта

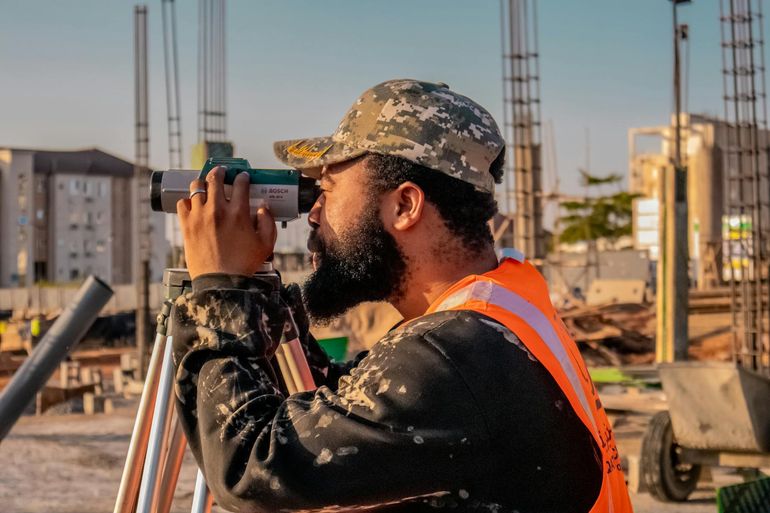

  • Топосъемка с привязкой к границам и рельефу
  • Проект фундамента по данным геологии
  • Расчистка пятна застройки и разметка осей с выносом в натуру
  • Подъезд, временное электричество и место под отвал грунта

Этап закрыт, когда котлован или траншеи вырыты по проектным отметкам, дно зачищено, выровнено и уплотнено. До бетонирования укладывают песчано-гравийную подушку, при необходимости делают дренаж и закладывают гильзы под вводы воды, канализации и кабеля. Пробивать готовый фундамент под вводы — плохая идея.

Проверьте результат нивелиром и сверкой осей с проектом. Дно должно быть сухим и ровным, без замокших участков и осыпавшихся стенок. Если котлован стоял открытым под дождем и стенки поплыли, грунт перед заливкой нужно переуплотнять или менять.

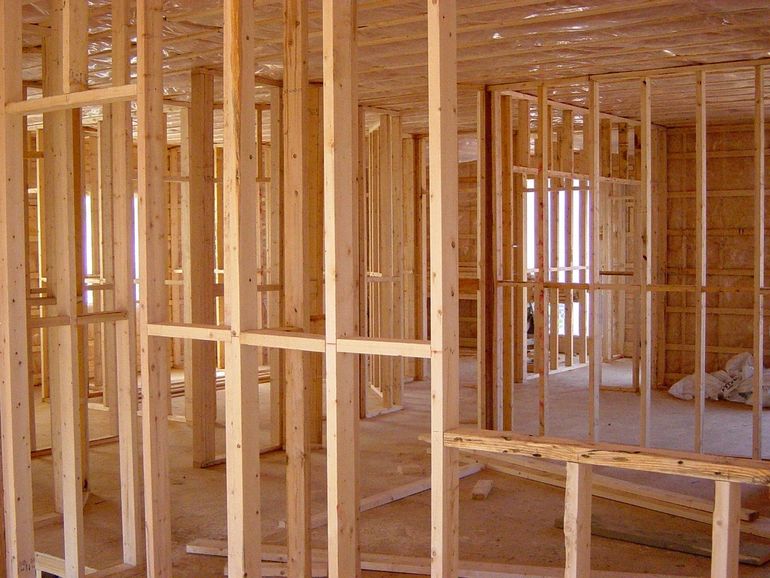

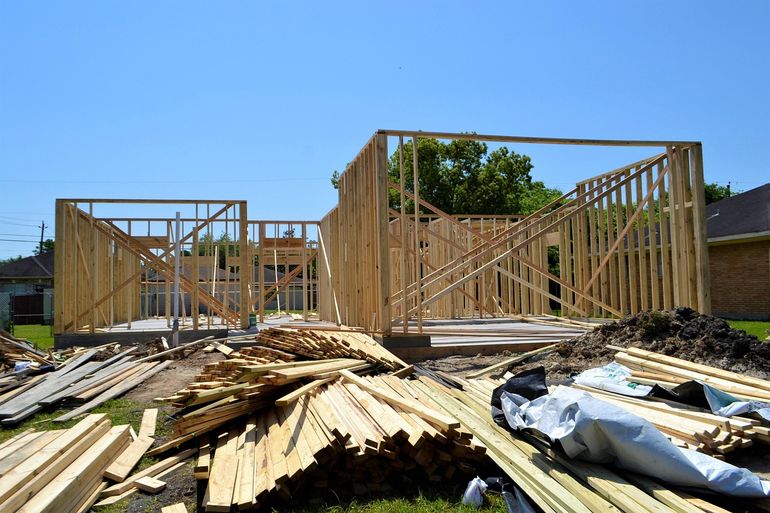

Фундамент, стены и перекрытия: условия старта

Фундамент, стены и перекрытия работают как единый несущий каркас, поэтому коробку начинают только по проекту. Проект увязывает тип фундамента, материал стен и схему перекрытий: фундамент под легкий каркасник обычно не рассчитан на газобетон или кирпич. Между заливкой и началом кладки нужен технологический перерыв для набора прочности и первичной усадки.

Зависимости этапов несущего каркаса

Последовательность работ по несущему каркасу дома

ЭтапЧто должно быть готовоЧто будет при нарушении
ФундаментГеология, проект, разметка осей, подготовленное основаниеНеравномерная осадка, трещины по стенам, переделка несущих узлов
Несущие стеныПрочность бетона, горизонтальная гидроизоляция, материал по проектуПерегруз фундамента, сырость цоколя, уход стен из вертикали
ПерекрытияСтены до проектной отметки, армопояс, согласованный тип перекрытияПотеря геометрии стен, сбитые отметки лестницы и стояков

К началу кладки выполняют горизонтальную гидроизоляцию цоколя, например рулонными битумными материалами, и выносят оси стен. Без нее нижний ряд кладки тянет влагу из бетона, что позже проявляется сыростью и высолами. Материал стен не меняют после заливки фундамента: другая нагрузка и геометрия опирания ведут к перегрузу основания.

Перекрытие — это горизонтальная связь, которая стягивает стены, а не только пол следующего этажа. Без смонтированного перекрытия первого этажа нельзя класть второй этаж: стены без верхней связи уходят из вертикали. В домах из газобетона под опирание плит или балок нужен армопояс, а тип перекрытия согласовывают с несущей способностью стен и фундамента.

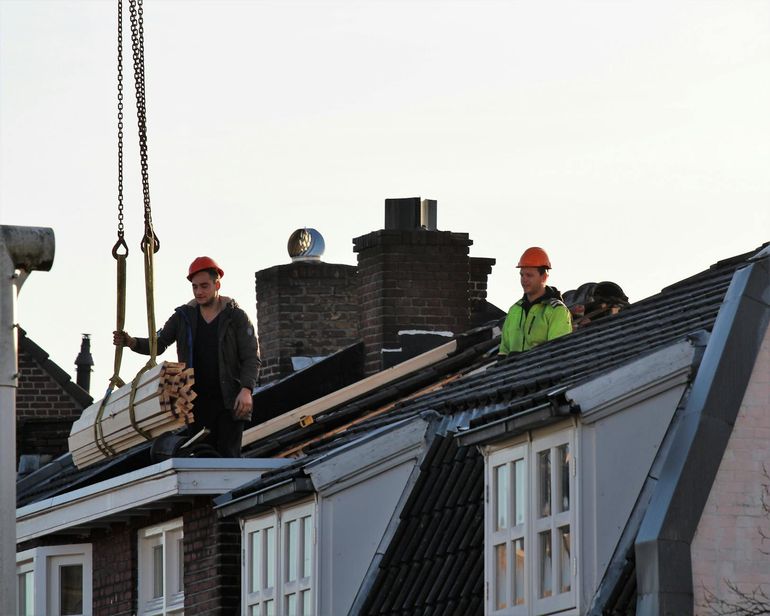

Как закрыть тепловой контур: кровля и окна

Порядок здесь жесткий: сначала стропильная система и кровельное покрытие, потом окна и входная дверь, и только после этого — инженерия и отделка внутри. Закрытый тепловой контур отделяет дом от улицы и позволяет создавать внутри свой микроклимат.

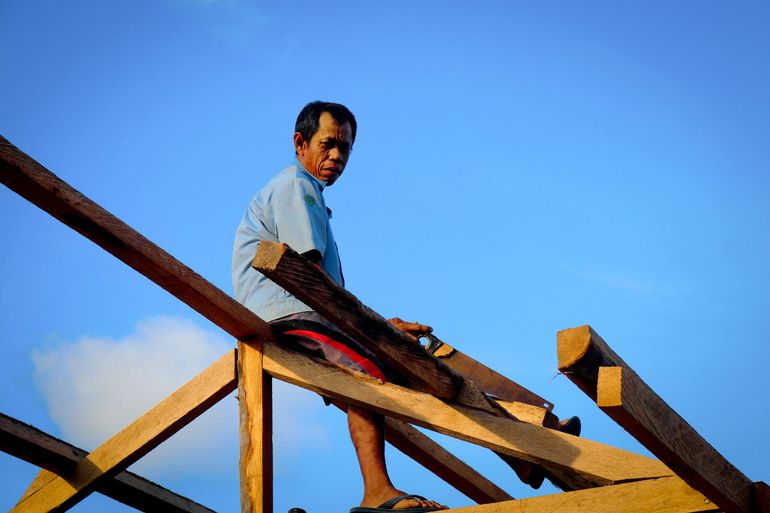

Коробку стараются накрыть до устойчивых дождей и снега. Открытая кладка и перекрытия набирают воду, газобетон и дерево долго сохнут, а промерзание мокрой кладки дает трещины и высолы. Достаточно вывести стропила и закрыть их временным контуром, например гидроизоляционной пленкой или черновой обрешеткой с рубероидом.

Окна и входная дверь замыкают контур: после их установки дом можно протапливать, сушить штукатурку и вести разводку труб и электрики. Монтажные швы защищают лентами. Финишные подоконники и откосы ставят уже после мокрых работ, когда штукатурка и стяжка отдали основную влагу.

Инженерия, утепление и отделка: что за чем

Главное правило финала: сначала все скрытое, потом все видимое. Скрытые разводки укладывают по готовой коробке с закрытыми кровлей и окнами, но до штукатурки, стяжки и обшивки. Каждый кабель, труба и воздуховод должен пройти проверку — опрессовку или прозвонку — и только потом уйти под чистовые слои.

  • Разводка водопровода и канализации с опрессовкой
  • Электрика: кабельные линии, подрозетники, щит
  • Отопление и теплые полы до заливки стяжки
  • Вентиляция и воздуховоды до подшивки потолков
  • Слаботочные сети: интернет, домофон, сигнализация

Утепление и фасад идут связкой: сначала теплоизоляция нужной толщины, потом внешняя отделка. Если зашить стену снаружи без утеплителя, точка росы смещается внутрь конструкции, что грозит сырыми пятнами и промерзанием углов через пару сезонов.

Внутреннюю отделку начинают, когда скрытые работы приняты, стяжка высохла, а дом стабильно держит тепло. Дальше идут чистовые полы, покраска, двери, сантехника и кухня в порядке от грязных работ к чистым, чтобы не портить готовое.
