Подключение коммуникаций к новому дому: электричество, газ, вода и канализация

Узел домового подключения коммуникаций на стене частного дома
Точка ввода инженерных сетей — с этого узла начинается подключение дома к коммуникациямФото: -- Nightflyer ( talk ) 19:30, 4 October 2015 (UTC) / Wikimedia Commons · CC BY-SA 4.0

Единый алгоритм подключения электричества, газа, воды и канализации к частному дому. Разбираем шесть этапов от заявки до договора, реальные сроки и типичные ошибки.

Подавайте заявки на электричество, газ, воду и канализацию параллельно в течение одной недели, а монтаж начинайте только после получения технических условий. Главное условие: без подписанных ТУ нет точки подключения, допустимой нагрузки и границы ответственности, а пуск газа невозможен без действующего электричества в доме.

Общий порядок: заявка — ТУ — проект — монтаж — приёмка

Любая сеть подключается по одному циклу из шести шагов. Различаются только ведомства, сроки и нормативные документы, поэтому понимание общей схемы упрощает работу с каждой сетью. Первой задачей всегда является получение ТУ, и только потом планирование сроков и бюджета монтажа.

  1. Заявка с пакетом документов в сетевую организацию
  2. Получение технических условий с точкой подключения и допустимой нагрузкой
  3. Проект наружных сетей на основании ТУ
  4. Монтаж трассы от точки подключения до ввода в дом
  5. Приёмка работ и подписание акта о подключении
  6. Договор на поставку ресурса

В ТУ фиксируются точка присоединения, разрешённая мощность или расход, требования к материалам и сроки работ заявителя. Срок действия ТУ ограничен, как правило от двух до пяти лет в зависимости от сети и региона. Если не уложиться в срок, условия придётся запрашивать заново, при этом параметры могут измениться.

Базовый пакет для любой заявки почти одинаков: документы на участок, ситуационный план с привязкой дома и расчёт нагрузки. Для электричества нагрузка указывается в киловаттах, для газа — в кубометрах в час, для воды — в кубометрах в сутки. Заявки на разные сети можно подавать параллельно, поэтому документы удобнее собрать одним пакетом заранее.

  • правоустанавливающий документ на участок, выписка из ЕГРН или свидетельство
  • ситуационный план с расположением дома
  • расчёт нагрузки по каждому ресурсу
  • копия паспорта собственника
  • разрешение на строительство или уведомление о начале строительства
  • топосъёмка участка 1:500 — для газа

Электричество: как получить мощность до 15 кВт

Присоединение регулируется ПП РФ №861. Для частного дома до 15 кВт процедура упрощённая, но на практике электричество часто становится узким местом из-за перегруженных подстанций и ошибок в заявке. Подключение логично запускать первым, без него нельзя вести стройку, проверять насосы и газовую автоматику.

Заявку подают в сетевую организацию, чьи объекты ближе к участку, удобнее через портал сетевой компании или Госуслуги. В заявке указывают мощность, обычно 15 кВт для ИЖС, категорию надёжности, для дома обычно третью, адрес, кадастровый номер и прикладывают план с ближайшей опорой ЛЭП. Ошибка в кадастровом номере или адресе — частая причина возврата заявки.

  • договор и ТУ направляют в течение 20 рабочих дней после заявки
  • выполнение ТУ при расстоянии до сети до 300 метров в городе и до 500 метров в селе — до 6 месяцев
  • договор нужно подписать в течение 30 дней, иначе заявка аннулируется
  • работы сетевой организации на своей стороне выполняются за её счёт, навязывание платных допуслуг незаконно
  • отказ выполнять ТУ в срок можно обжаловать через ФАС или прокуратуру

Газ: заявка, проект и пуск

Подключение регулируется ПП РФ №1314. Путь от заявки до пуска занимает от 6 месяцев до 2 лет в зависимости от удалённости магистрали, загрузки ГРО и согласования проекта. Заявку имеет смысл подавать параллельно с электричеством, не дожидаясь завершения строительства дома.

Заявку подают в местную ГРО с документами на участок и дом либо разрешением на строительство, ситуационным планом, расчётом часового расхода газа и копией паспорта. При расходе до 7 куб. м в час обычно достаточно перечня оборудования без подробного расчёта. Для первой категории, расход до 7 куб. м в час и расстояние до газопровода до 200 метров, ТУ выдают в течение 10 рабочих дней.

Срок действия ТУ на газ — от 70 рабочих дней до 2 лет, после получения нужно сразу переходить к проектированию. Проект выполняет организация с допуском СРО, заявитель вправе выбрать любого лицензированного проектировщика, а не только службу ГРО. Согласование проекта в ГРО занимает до 10 рабочих дней, строительство ввода — обычно 1–4 месяца.

Финал — врезка, опрессовка, проверка герметичности и пуск с составлением акта. Перед пуском должны быть установлены котёл и внутренняя разводка, заключён договор на техобслуживание, а в доме должно быть напряжение для автоматики, датчиков и вентиляции. Без электричества газовая служба не подпишет готовность.

Вода и канализация: центральные сети или автономия

Подключение регулирует ПП РФ №644. Один оператор, водоканал, отвечает сразу за подачу воды и приём стоков, поэтому заявку на водоснабжение и водоотведение можно подать одновременно. Выбор между центральным и автономным вариантом нужно сделать до земляных работ, так как трассы определяют место септика, колодца и точки врезки.

Для центрального водоснабжения в водоканал подают документы на участок, ситуационный план, топографическую съёмку М 1:500 и баланс водопотребления и водоотведения. ТУ выдают в течение 20 рабочих дней с точкой подключения, расходом, давлением и требованиями к узлу учёта. Типовой срок от заявки до пуска воды — 2–4 месяца, если магистраль в пределах 200 метров.

Для центральной канализации критичен уклон самотечной трубы: минимум 2 см на погонный метр для диаметра 110 мм. Если рельеф не даёт самотёка до колодца врезки, потребуется канализационная насосная станция. При отсутствии центральной канализации ставят септик с полем фильтрации или станцию биологической очистки.

Для локального сооружения действуют санитарные разрывы, которые нужно учесть при планировке участка. Расстояние от септика до жилого дома — не менее 5 метров, до колодца или скважины — не менее 25–50 метров в зависимости от грунта. Если место не зарезервировать заранее, разместить сооружение потом может быть негде.

Как совместить работы и не потерять время

Бумажные этапы почти всегда параллельны, а физические работы на участке могут конфликтовать по трассам и срокам земляных работ. При заранее выстроенных зависимостях общий срок реально сократить с 12–14 месяцев до 6–8. Поэтому планирование ведут на двух уровнях — документальном и строительном.

  • заявки на электричество, газ и воду подавать одновременно, ни один поставщик не требует справки от другого
  • траншеи водопровода и канализации копать в одном земляном цикле, если трассы идут в одном коридоре
  • проект газоснабжения заказывать сразу после ТУ, не дожидаясь завершения электрики
  • согласование земляных работ в администрации оформлять одним разрешением на весь коридор трасс

Главная блокировка — пуск газового котла без электричества: без напряжения не работают автоматика, датчики загазованности и вентиляция. Вторая блокировка — просроченные ТУ, которые обнуляют прогресс по сети и требуют начинать процедуру заново. Также все трассы в муниципальном коридоре останавливаются, если не оформлены земляные работы.

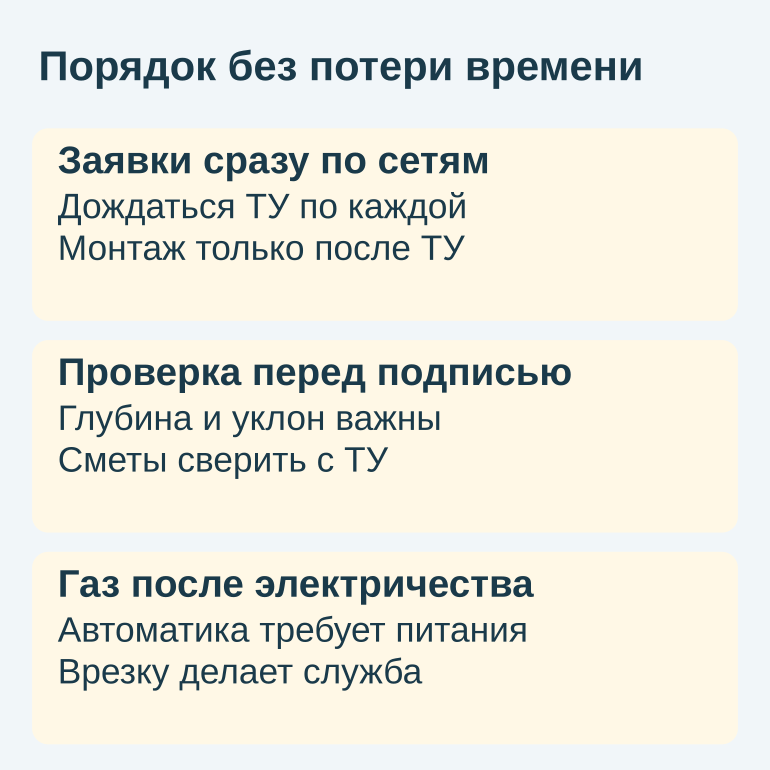

Памятка о порядке подключения коммуникаций

Ошибки, которые обнуляют прогресс

Большинство задержек вызвано ошибками заявителя, а не бюрократией. Просроченные ТУ, неверная мощность и неполный пакет документов отбрасывают процесс на недели и месяцы. Одна ошибка часто тянет цепочку: после аннуляции ТУ меняются параметры сети, а подрядчик выставляет счёт за простой.

  • следить за сроком ТУ и планировать работы с запасом 3–4 месяца до истечения, срок на электричество и газ обычно до двух лет
  • рассчитывать электрическую нагрузку до заявки с учётом плиты, котла, кондиционеров и коэффициентом одновременности
  • сверять перечень документов на сайте сетевой организации, чтобы заявку не вернули без рассмотрения
  • не подписывать акты скрытых работ без проверки глубины траншеи, подсыпки, уклона и соответствия проекту
  • сравнивать 2–3 сметы, требовать обоснование позиций, которых нет в ТУ, и проверять допуск СРО там, где он требуется по закону
