Мокрые процессы на стройке: стяжки, штукатурки и сроки набора прочности
Цементные стяжки — 28 суток, гипсовые — 7–10 дней, но решение принимают по замеру влажности, а не по виду поверхности. Объясняем сроки и способ проверки.
Не укладывайте финиш, пока основание не набрало прочность и не высохло до допустимой влажности. Главное условие — температура 18–25 °C, влажность воздуха 50–60% и выдержанный срок: для цементных стяжек и штукатурок это около 28 суток, для гипсовых и тонких наливных слоев — 7–10 дней, а решение принимайте по замеру, а не по виду поверхности.
Почему твердое — еще не значит сухое
Набор прочности — химическая реакция цемента с водой. У классической цементно-песчаной стяжки он занимает около 28 суток, и пересушка сквозняком или недостаток воды его срывают. После этого стяжка прочная, но внутри она еще мокрая.
Высыхание — уже физика: остаточная влага должна выйти из толщи наружу. Оно зависит от толщины слоя, температуры, влажности и вентиляции и часто длится дольше, чем набор прочности. Пол уже держит мебель, но еще губит ламинат и паркет.
Сколько ждать перед финишем
Ориентиры при 20 °C и влажности 50–60%
Холод, сырость и толстый слой увеличивают сроки в 1,5–2 раза
| Состав | Когда можно продолжать | Готовность под финиш |
|---|---|---|
| ЦПС-стяжка 4–5 см | ходить — 3–4 дня, мебель — около 2 недель | плитка — 21–28 дней, ламинат и паркет — от 28 дней при влажности не выше 2–2,5% CM |
| Полусухая стяжка | ходить — через сутки | плитка — 7–10 дней, чувствительные покрытия — 2–3 недели |
| Наливной выравнивающий слой до 10 мм | пешие нагрузки — по инструкции | финиш — через 3–7 дней, полная готовность — 7–14 дней |
| Гипсовая штукатурка 10–15 мм | шпаклевка и обои — около 7 дней | плитка в сухих зонах — 7–10 дней |
| Цементная штукатурка 15–20 мм | предварительные работы — осторожно | финиш — через 14–21 день, полная прочность — 28 суток |
| Конструкционный бетон | 70% прочности — 7 суток | проектная прочность — 28 суток |
Каждый дополнительный сантиметр стяжки прибавляет примерно неделю, а зависимость нелинейная: слой 8 см сохнет в три-четыре раза дольше тонкого. Тонкий наливной слой поверх сухого основания — это не самостоятельная стяжка, к нему табличные сроки стяжек не относятся.

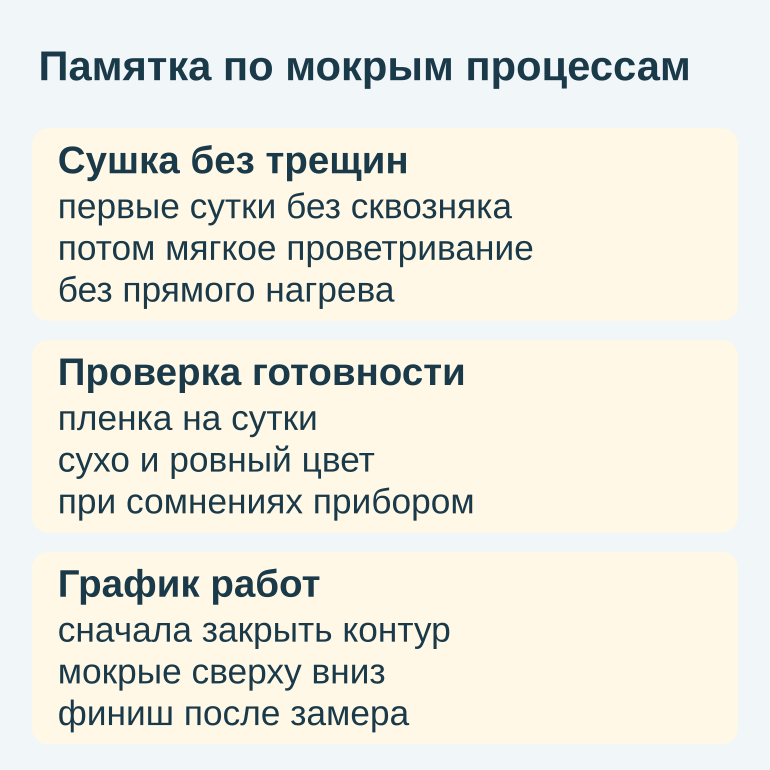

Как сушить без трещин и остановки
При +5 °C и ниже цементные составы почти не набирают прочность, а гипсовые встают. В холодном доме без отопления на нормативные сроки не ориентируйтесь, закладывайте запас в полтора-два раза. Прямой нагрев тепловыми пушками сушит корку, а не толщу, и провоцирует трещины.
- первые сутки держите окна закрытыми, без сквозняка и прямого нагрева
- через 3–7 дней дайте мягкое проветривание без сквозняка, например микропроветривание
- не герметизируйте помещение на второй неделе — влажный воздух останавливает сушку
- гипсовые смеси сохнут быстрее цементных, полусухая стяжка — быстрее мокрой при той же толщине
Что будет, если поспешить с финишем
Сырое основание отдает воду вверх уже после укладки. Ламинат вздувается по замкам и встает домиком за 2 недели — 2 месяца, паркет и доска коробятся чашей и щелятся за 1–3 месяца. Плитка начинает бухтеть и отрываться через 3–6 месяцев, в санузлах под ней появляется плесень.
На стенах виниловые обои запирают влагу и дают плесень и темные пятна за 2–6 недель, краска идет пятнами и отслаивается с высолами, декоративная штукатурка трескается и отслаивается за 1–3 месяца. Дефект почти никогда не виден в день монтажа, а переделка требует демонтажа покрытия и повторных работ.
Где мокрые работы в графике и как проверить готовность
Сначала закройте контур — окна, двери, кровля без протечек — и проложите скрытые коммуникации. Коллекторы теплого пола опрессуйте под давлением, сделайте черновую вентиляцию и закладные. Мокрые работы ведите сверху вниз: потолки, стены, затем пол, иначе стяжку придется долбить под забытый кабель.
- прижмите к стяжке или штукатурке полиэтилен 50×50 см по периметру скотчем и оставьте на сутки
- под пленкой должно быть сухо: капли, запотевание или темное пятно — сигнал ждать
- поверхность ровного цвета, без темных островов у стен и углов, без ощущения сырости и запаха сырости
- для паркета, винила и других ответственных покрытий нужен приборный замер, бытовых тестов мало
Правило допуска к финишу
Отложите финиш, если пленка запотела, есть темные пятна и холодная сырая поверхность, стяжка толще 50 мм, в доме холодно и сыро или срок выдержан впритык. Финиш стартует только после выдержанного срока и сухого теста, спорные случаи — через замер влагомером с записью результата.
