Этапы строительства дома по сезонам: что делать зимой, весной, летом и осенью

Рабочие на стройплощадке возводят частный дом на этапе каркаса
Стройплощадка частного дома: ход работ зависит от сезона и погодыФото: wal_172619 / Pixabay

Температурные пороги для бетона, кладки и кровли, правила консервации недостроя и три рабочих сценария на год — как строить от погоды и состояния грунта, а не от календаря.

Стройте от погоды и состояния грунта, а не от месяца: бетон и кладка на обычном растворе — только при устойчивых +5 °C и выше, битумная кровля — при +5…+25 °C на сухой обрешетке, мокрая отделка — при стабильных +5…+10 °C. Главное условие — смотреть прогноз на 2–3 недели после заливки или кладки и состояние основания, а не дату в календаре.

Какие погодные пороги сверять перед этапом

Температурные и погодные пороги для основных работ

Ориентир для сверки этапа с погодой

Вид работДопустимая температураОграничения
Земляные работыКруглогодичноЗимой грунт мерзлый, разработка заметно дороже; весной стенки оплывают
БетонированиеОт +5 °C среднесуточнойНиже нужны добавки и прогрев; жара выше +30 °C сушит бетон
Кладка на раствореОт +5 °CНиже нужны добавки; в жару шов пересыхает
Кровля из битумной черепицы+5…+25 °CНа морозе гонт хрупкий, в жару плывет; нужна сухая обрешетка без наледи
Мокрая отделкаСтабильные +5…+10 °CНужна влажность около 60%; перепады дают трещины

В средней полосе грунт промерзает на 0,8–1,5 метра, поэтому зимой земляные работы трудоемки, а весной подъезды и котлован страдают от талой воды. Затяжные дожди останавливают кровлю и фасад, заливают открытый котлован и размывают траншеи.

Мороз опасен водой в материалах: бетон, замерзший до набора прочности, теряет значительную часть прочности, кладочный шов рассыпается, штукатурка отслаивается. Жара выше +30 °C — другая крайность: бетон схватывается слишком быстро, а кладочный раствор сохнет раньше, чем кирпич или блок сядет на место.

Особенно коварны ноябрь и март, когда днем плюс, а ночью минус. Свежий фундамент и штукатурка в циклы замерзания-оттаивания чаще трескаются и отходят, поэтому решение о заливке и кладке принимайте по прогнозу среднесуточных температур, а не по одному теплому дню.

Зима: какие работы оставить, а какие отложить

Зимой сверяйте каждую работу с тремя условиями: температурный порог технологии, наличие тепляка или отопления и безопасность на площадке. Если не выполняется хотя бы одно, работу лучше перенести, чем переделывать треснувшую стяжку или отслоившуюся штукатурку.

  • Можно: заготовка и хранение пиломатериала под навесом, заказ окон, дверей, лестниц и металлоконструкций, доработка проекта
  • Можно: сухие внутренние работы в закрытом контуре со стабильными +5 °C и выше — электрика, перегородки, утепление
  • С оговорками: бетонирование только с тепляком, прогревом и противоморозными добавками и контролем температуры смеси
  • С оговорками: кровля только в сухой безветренный день, без наледи и скользкой обрешетки
  • Нельзя в холодном контуре: кладка на обычном растворе ниже +5 °C, мокрая штукатурка, стяжка и наружная отделка

Недострой нельзя оставлять открытым до морозов. Горизонтальные плоскости фундамента и оголовки стен укройте пленкой или рубероидом с прижимом, проемы зашейте плитой OSB или пленкой на обрешетке, отведите воду от пазух обратной засыпки.

Стены из газобетона и керамзитоблока особенно боятся намокания: верхний ряд обязательно укройте, а внутри коробки оставьте вентиляцию, чтобы под пленкой не собирался конденсат. Весной перед продолжением осмотрите швы, армопояс и углы.

Весна: когда грунт готов под фундамент

Ранняя весна — время подготовки, а не заливки: верхний слой насыщен талой водой, нижний еще мерзлый, стенки траншей оплывают, техника застревает. Займитесь завозом материалов на просохшие участки, уточнением проекта, заказом бетона и арматуры, разметкой осей.

В средней полосе основание обычно становится стабильным к концу апреля — середине мая, на тяжелых глинах и суглинках позже, чем на песке. Сценарий «фундамент весной — стены летом» работает, только если подошва опирается на оттаявший стабильный слой ниже глубины промерзания, а не на сезонно подвижный грунт.

  • С участка ушла верховодка, в низинах нет луж
  • Колеи от техники не заполняются водой
  • Верхние 30–40 см просохли и держат форму, грунт не липнет как пластилин
  • Стенки пробной ямы держат форму через сутки
  • В яме глубиной около метра за сутки не набирается вода выше отметки подошвы

Весной бетон набирает прочность в естественном режиме, без прогрева и добавок, но котлован нужно защищать от дождя: временные канавки по периметру, приямок с дренажным насосом, пленка на откосах. Открытая опалубка, затопленная ливнем перед бетонированием, часто означает переделку подушки.

Закончите нулевой цикл к началу лета и дайте бетону минимум 28 суток на набор прочности перед нагрузкой стенами. До обратной засыпки выполните гидроизоляцию и утепление цоколя, а засыпайте непучинистым грунтом, например песком средней крупности.

Лето: как вывести стены и закрыть контур

Логика лета простая: к концу августа нужны стены, стропильная система и временная или постоянная кровля, чтобы осенние дожди уже не попадали внутрь. Если фундамент залит весной и выдержан, июнь–июль уходят на кладку и перекрытия, август — на кровлю и закрытие проемов.

Летняя кладка из газобетона, керамического блока или кирпича идет без морозостойких добавок, раствор и клей для тонкошовной кладки работают в проектном режиме. Стропильный материал и кровельное покрытие закажите заранее, иначе пауза перед крышей затянется.

Закрытый контур — это кровля с подкровельной пленкой, закрытые проемы и смонтированные водостоки. Если успеть до середины сентября, осенью внутри можно спокойно вести разводку коммуникаций, стяжки и штукатурку по теплым стенам.

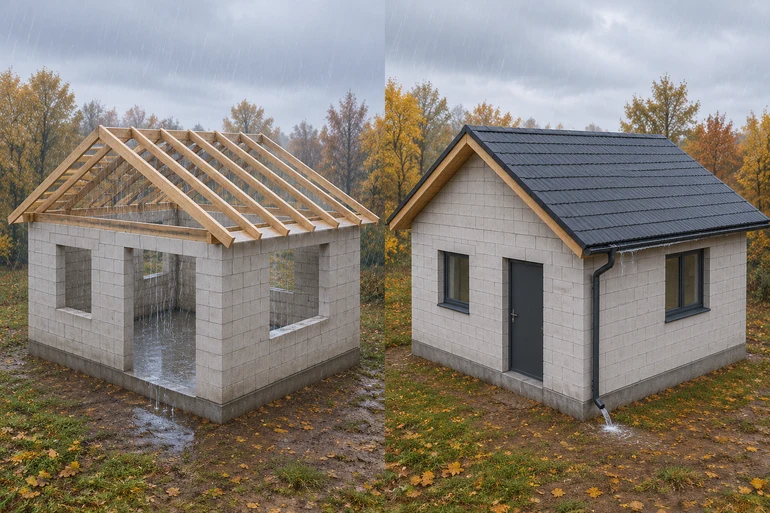

Сравнение двух коробок дома под дождём: слева открытые проёмы и стропила без кровли, справа крыша, окна, дверь и водосток.
Сравнение открытой коробки и дома с закрытым контуром перед осенними дождями.
  • В жару выше +25…+30 °C накрывайте свежий бетон пленкой или влажной мешковиной и увлажняйте 3–7 дней
  • Кладку ведите утром и вечером, раствор замешивайте небольшими порциями
  • Работы с битумными материалами в полуденный зной переносите на утро
  • Держите запас пленки и тентов, чтобы перед грозой быстро укрыть открытую кладку, проемы и штабеля
  • Цемент и гипсовые смеси не храните под открытым небом

Осень: успеть закрыть тепло или остановиться

К середине сентября день сокращается и возможны ночные заморозки, к концу октября во многих регионах средней полосы приходит устойчивый минус. Развилка осени простая: дожимать контур с доплатой за прогрев и работу в неудобных условиях или грамотно остановиться.

  • Кровля с подкладочным ковром и финишным покрытием — до устойчивых ночных +5 °C; битумная черепица ниже этого порога не склеивается
  • Окна и входная дверь с защитой монтажных швов — до первых заморозков
  • Обратная засыпка пазух с трамбовкой — за 2–3 недели до устойчивого минуса
  • Отмостка и водостоки с отводом от дома минимум на 1,5–2 метра — до затяжных дождей
  • Утепление цоколя и перекрытия первого этажа, временное отопление для просушки — к началу заморозков

Если к концу сентября готов только фундамент или один-два ряда стен, а до кровли и окон осталось больше двух-трех недель работы, честнее законсервировать стройку. Раствор, прихваченный морозом до набора половины марочной прочности, весной фактически идет под переделку.

Признаки паузы: ночи стабильно холоднее +5 °C, прогноз обещает затяжные дожди и переход через ноль, нет бюджета на тепляк и добавки, подъезд раскисает. Укройте фундамент пленкой или геотекстилем с пригрузом, засыпьте пазухи, накройте верх стен и закройте проемы щитами или пленкой.

Как разложить стройку на год без потерь

Собирайте годовой план от точки, к которой нужно прийти к холодам: закрытый контур, защищенный фундамент или коробка, готовая к отделке. Дальше раскладывайте работы назад с учетом пауз на набор прочности и усадку — спешка на фундаменте и кровле обходится дороже зимовки под временной защитой.

  • За один теплый сезон: фундамент в апреле–мае, стены и кровля летом, окна и черновые работы осенью, отделка зимой при стабильном отоплении
  • Осенний фундамент с зимовкой: бетон до устойчивых заморозков, консервация, стены и кровля следующим летом
  • Дом из бруса: сруб и временная кровля летом, пауза 8–12 месяцев на усадку, затем кровельный пирог, окна и отделка

Привязывайте сроки к погодным окнам, а не к календарю: бетонирование и кладку — на устойчивый плюс, кровлю и фасад — на сухие месяцы, зиму — на проект, закупки и внутренние работы при контроле влажности. Материалы, боящиеся сырости, держите под крышей, а внутреннюю отделку планируйте после того, как дом постоит с отоплением.

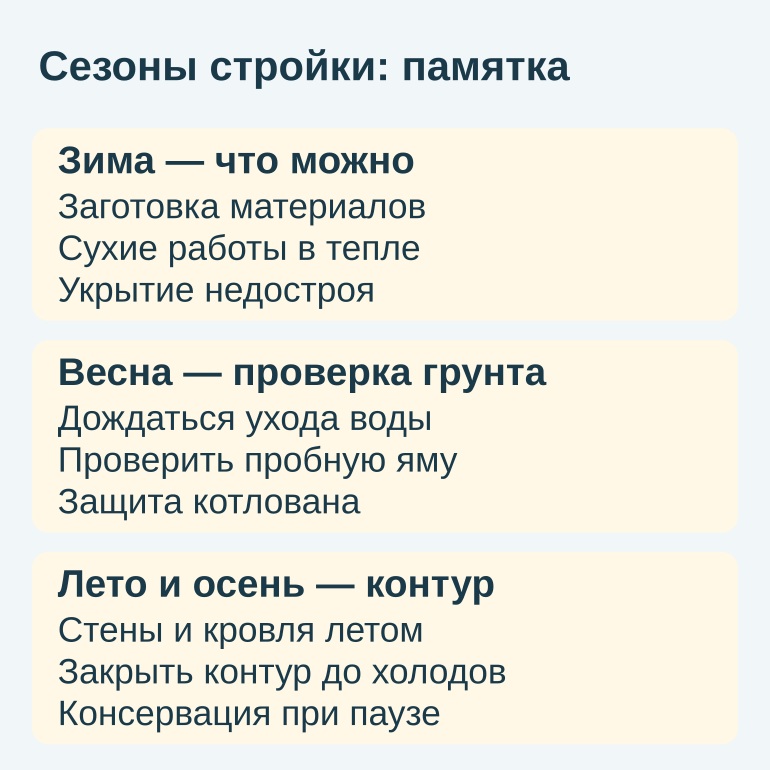

Памятка по сезонному планированию стройки частного дома
